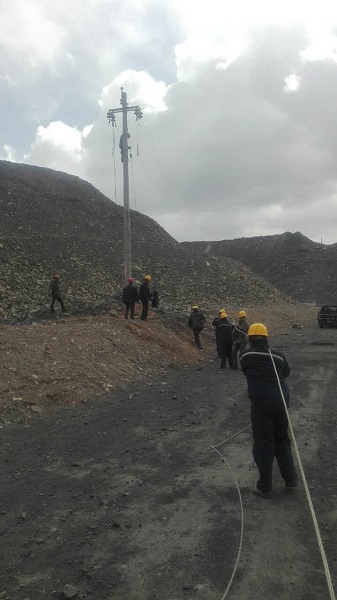

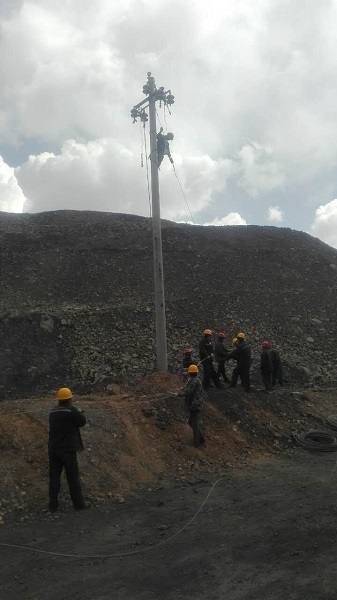

近日,兰山煤业公司组织相关技术人员对原別立沟煤矿南风井611高压供电线路进行了改造。此次改造共铺设高压电缆315米,架设高压供电线路360余米,拆除120mm2裸导线1100余米、预应力水泥电杆7根,并全部回收入库管理。
原別立沟煤矿南风井611高压供电线路属矿井技改时架设的双回路供电线路,由于该线路横跨那里沟梁,直接影响了兰山煤业公司2017年规划的环境治理和采空区灾害治理两项重点工作的顺利推进,研究决定尽快进行线路改造。

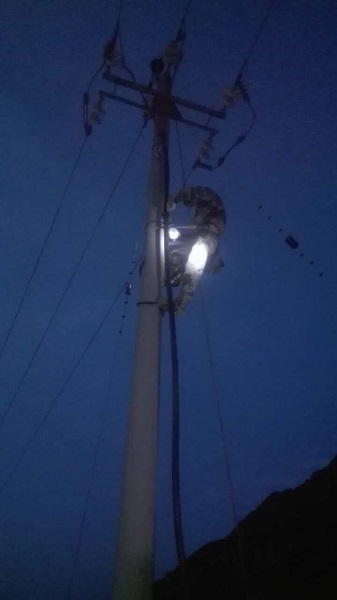

公司物资设备运行部在接到对该线路改造通知后,迅速组织调配技术人员,协调备齐物资设备,在最短的时间内展开了改造工作。为了尽可能缩短工期,工作人员不仅不畏风大天寒,还利用夜间加班加点,最终以五个工作日圆满完成工程改造任务。
