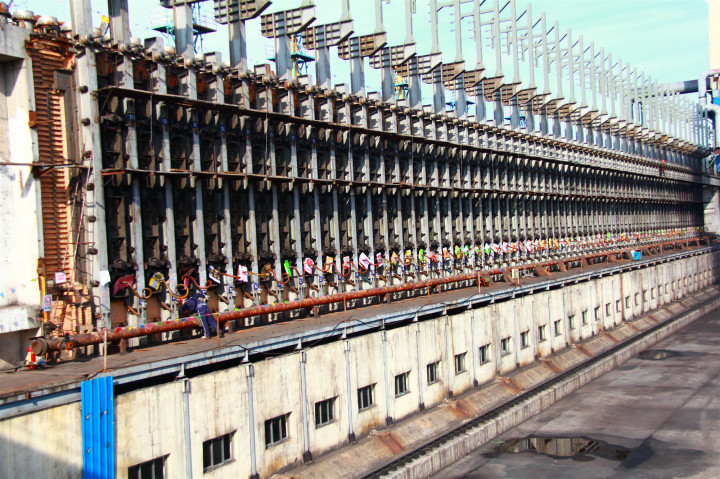

为了满足2#焦炉开工和生产时使用,焦炉改内部加热拆除烘炉煤气管道及临时测调平台后,开工进入扒火床阶段,扒火床后清理炭化室底部,保证炭化室底干净平整,焦炉才能具备真正意义上的投料条件。10月17日凌晨,2#焦炉开始扒火床分别在机、焦两侧同时间隔进行。

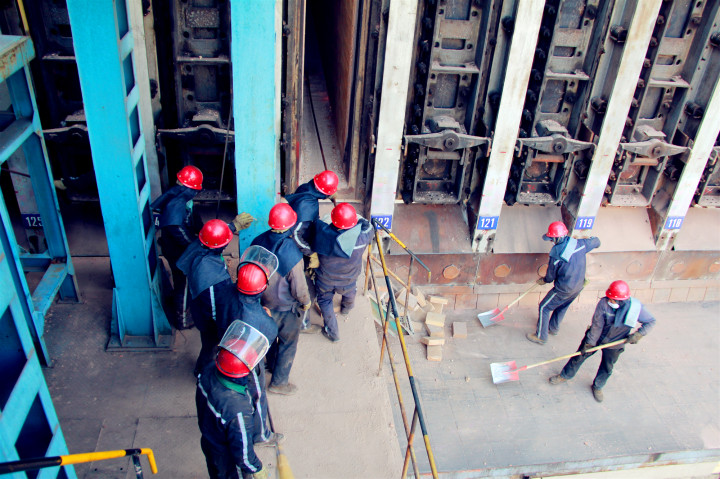

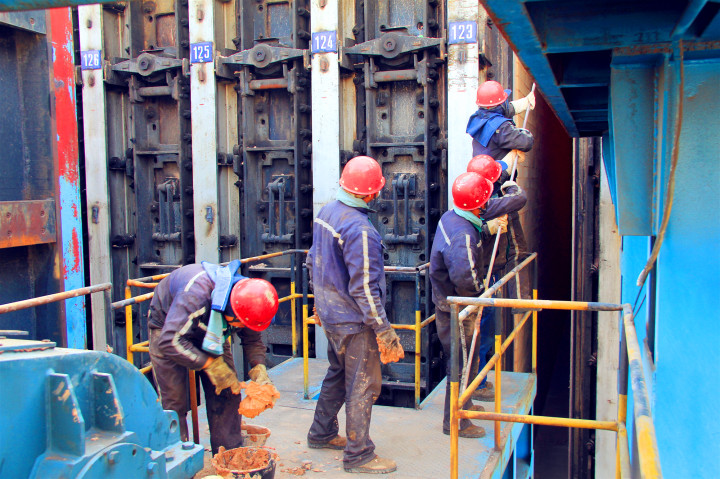

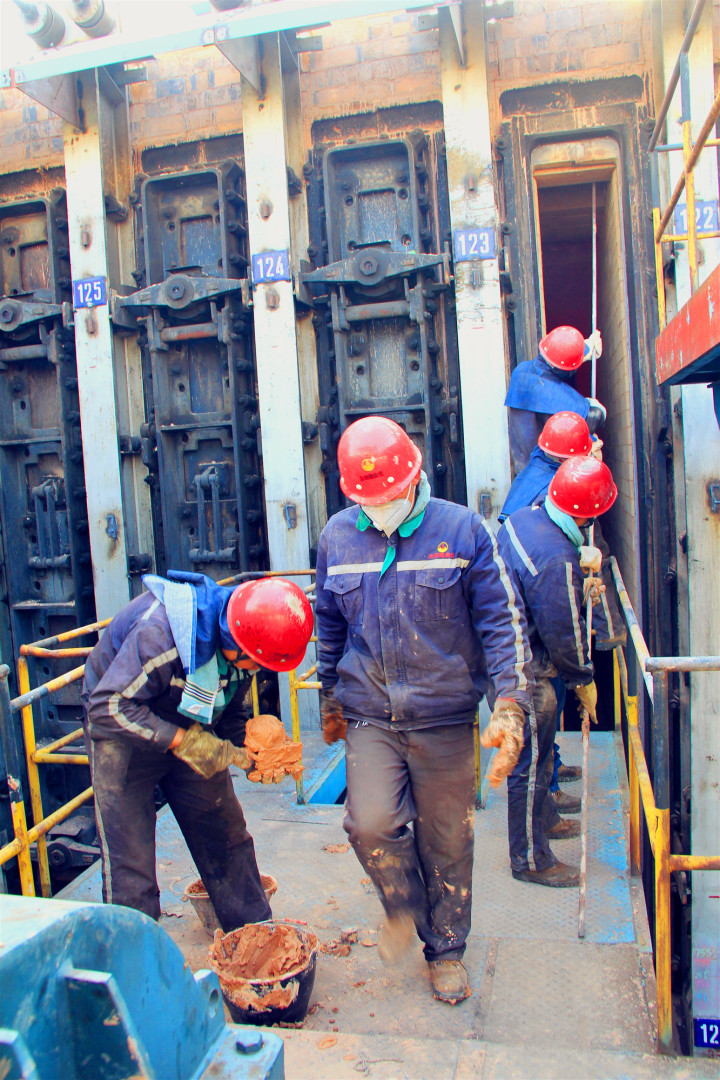

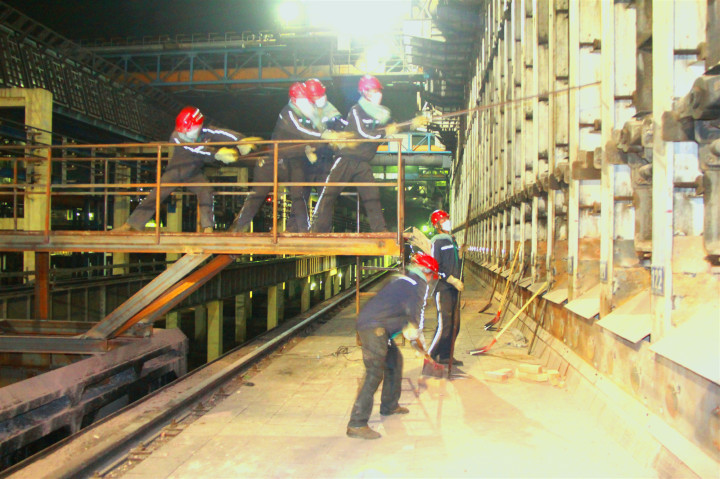

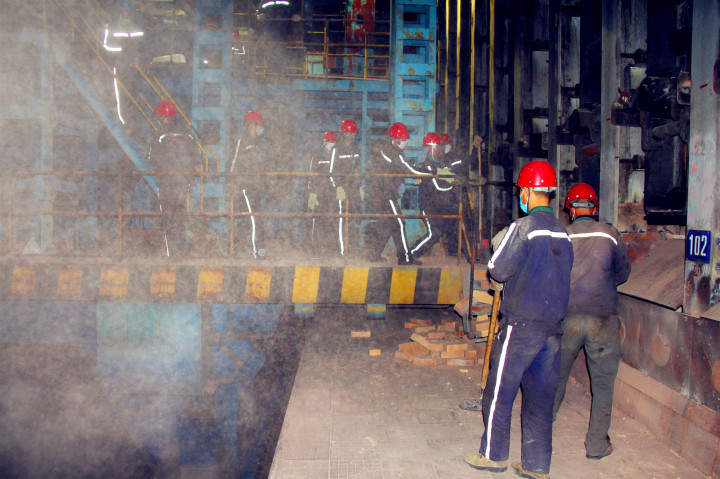

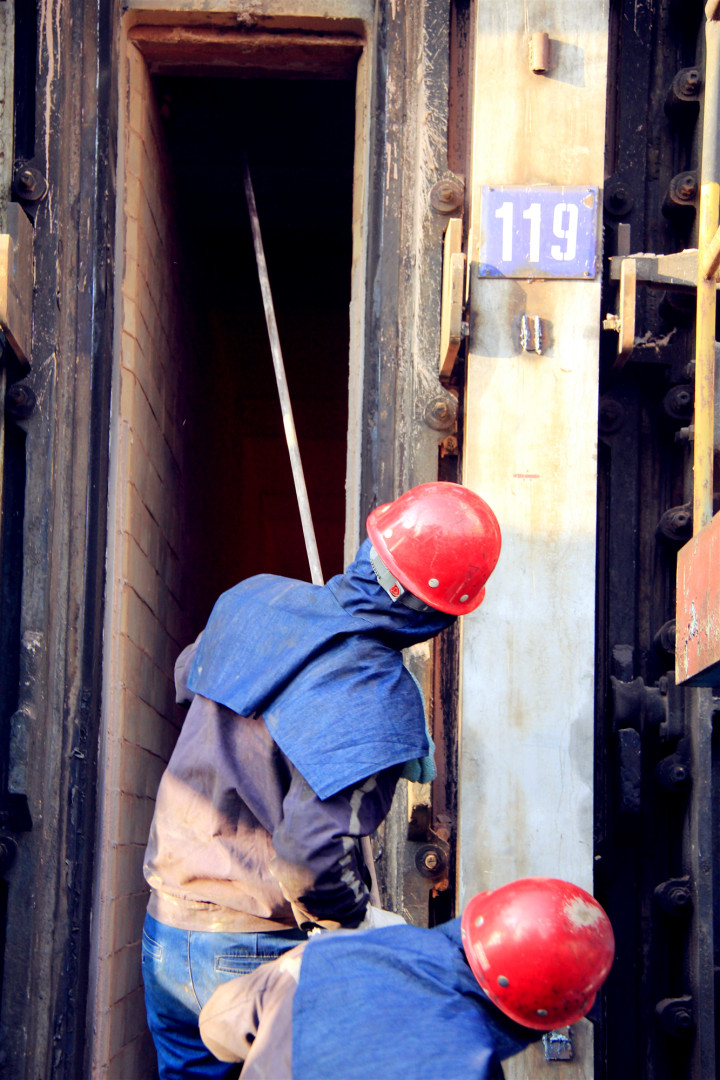

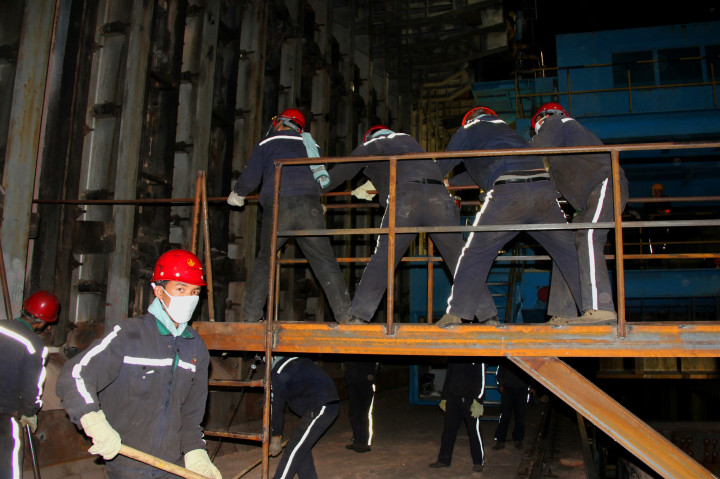

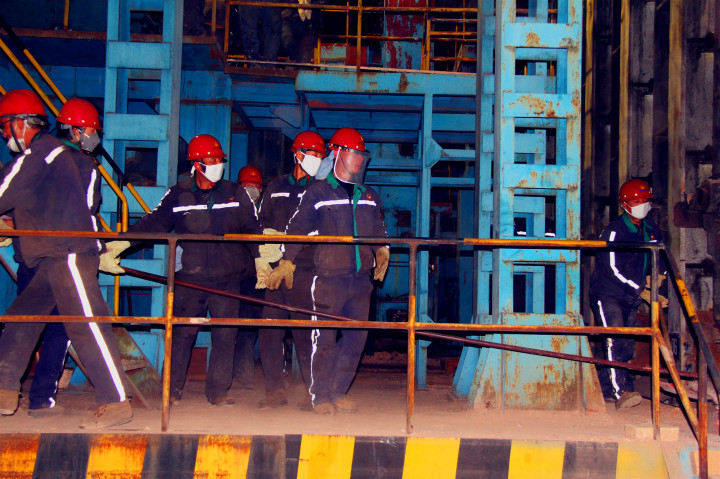

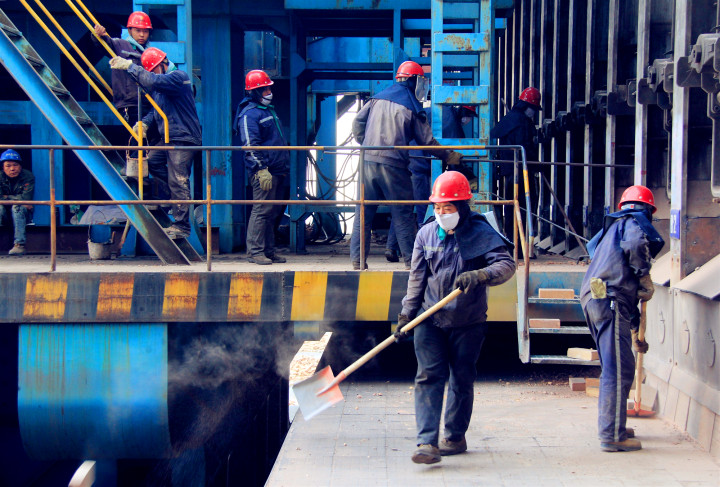

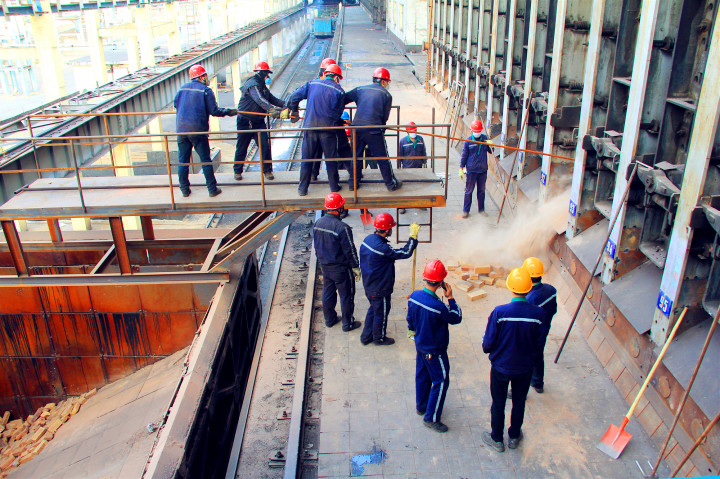

走进现场,时至虽深秋,但是扒火床周围热浪滚滚扑面而来。扒火床的人员紧张而有序的作业,为避免炉温降低过快,影响炭化室升温,采用单双号间隔的办法进行。三五人手持工具将炉膛内的火床扒出来,有的将耐火砖推过去,有的将耐火砖铲进熄焦车,有的将预先准备好的塞子砖沾上硅火泥浆准确送进炉门口上部烘炉孔塞内,清扫炭化室、炉门口补修,一个步骤完美收官。据了解,接下来的三天内要将144个火床扒掉,预计19日将具备装煤投产条件。

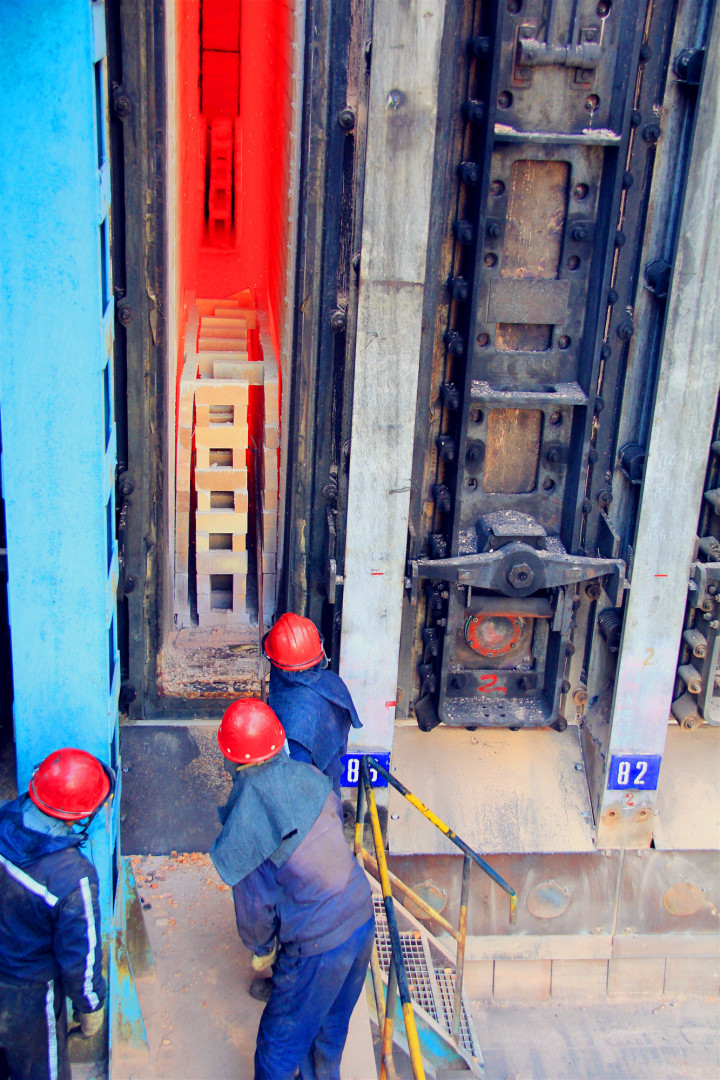

扒火床就是将焦炉烘炉时用硅砖摆设的烘炉小灶,用工具扒出炭化室,为下一步清理炭化室打好基础。此项工作属高温作业,由于时间紧、工作量大,为保证扒火床工作安全保质保量按时完成,指挥部制定评审《2#焦炉扒火床方案》,明确操作步骤,分清安全职责,合理调配人员,为避免疲劳作业,实行三班运行;并在车间、部室抽调36人组成预备人员随时待命配合作业,安全部人员24小时值班对扒火床人员的劳保防护用品、上下交叉作业进行监督。与此同时,食堂送饭菜到现场,医疗救护、后勤服务、小车分队做好保障工作,确保顺利完成各项任务。
